Verifica computo metrico e capitolato: come evitare varianti
7 min di lettura
Il computo metrico e il capitolato speciale raccontano lo stesso progetto con due linguaggi diversi. Quando non coincidono, il conto lo paga il cantiere: varianti, riserve, contenzioso. Ecco come verificarli in modo sistematico.

Due documenti, un solo progetto
Il capitolato speciale d'appalto (CSA) prescrive cosa va fatto e con quali requisiti prestazionali. Il computo metrico estimativo (CME) quantifica quanto va fatto e a quale prezzo. Se una prestazione è prescritta ma non computata, l'impresa la eseguirà solo con una variante; se è computata ma non prescritta, il committente ne contesterà la necessità.
I quattro controlli da fare sempre
- Copertura. Ogni articolo del CSA ha almeno una voce nel CME? Le lavorazioni tipicamente dimenticate sono ponteggi, oneri della sicurezza, trasporti, smaltimenti, opere provvisionali e assistenze murarie agli impianti.
- Coerenza tecnica. Materiali, spessori, classi e prestazioni indicati nel capitolato coincidono con la descrizione della voce di prezzario scelta?
- Coerenza metrica. Unità di misura corrette e quantità riscontrabili sulle tavole. Attenzione ai doppi computi tra categorie contigue.
- Coerenza economica. Nessuna voce a prezzo zero, prezzario dichiarato e vigente, nuovi prezzi (NP) motivati con analisi allegata.
Cosa contiene davvero il capitolato speciale
Il capitolato speciale d'appalto non è solo un elenco di prescrizioni tecniche: è normalmente diviso in una parte amministrativa, che disciplina modalità di esecuzione, termini, penali e sospensioni, e una parte tecnico-prestazionale, organizzata per categorie di lavorazione, che descrive materiali ammessi, norme di riferimento, modalità di posa e criteri di misurazione e contabilizzazione.
Sono proprio i criteri di misurazione il punto di contatto più diretto con il computo metrico: se il capitolato prescrive di misurare una controparete "al netto dei vuoti superiori a 4 m²" e il computo la misura per intero senza detrazioni, il totale delle quantità non coincide, e in fase di contabilità lavori la discrepanza va a favore o a sfavore dell'impresa a seconda del verso dell'errore.
Anche le norme tecniche richiamate (UNI, UNI EN, marcature CE dei prodotti) vanno confrontate con le descrizioni delle voci di prezzario usate nel computo: un prezzario generico può non specificare la classe prestazionale richiesta dal capitolato, e in quel caso serve un nuovo prezzo o un'integrazione della descrizione della voce.
Esempi concreti di scostamenti tra CME e CSA
Alcuni casi ricorrenti aiutano a capire dove nascono i problemi più costosi:
- Prestazione prescritta, voce assente. Il CSA richiede la posa di un sistema di impermeabilizzazione a doppia guaina su una copertura, ma nel computo è presente solo una guaina singola: l'impresa eseguirà il minimo prescritto dal computo, salvo variante.
- Unità di misura incoerente. Un massetto alleggerito è descritto nel CSA con spessore e prestazione specifici, ma nel computo compare misurato a metro quadrato senza indicazione dello spessore, rendendo impossibile verificare il volume reale.
- Voce duplicata tra categorie. Gli oneri per il tiro in alto dei materiali sono già inclusi nel prezzo delle demolizioni ma vengono ricomputati anche come voce a parte nelle opere strutturali, gonfiando il totale.
- Quantità senza riscontro nelle tavole. Il computo riporta 300 m² di controsoffitto in una zona che, dalle piante quotate, ne misura circa 180: la differenza è spesso dovuta a un errore di rilievo o a una tavola non aggiornata.
Il ruolo delle tavole di progetto nella verifica
Capitolato e computo descrivono il progetto a parole e a numeri, ma la fonte primaria delle quantità restano le tavole: piante, sezioni, prospetti, particolari costruttivi e abachi (serramenti, strutture, impianti). Una verifica di congruità completa non si ferma al confronto tra CSA e CME, ma richiede di ricondurre ogni quantità significativa al proprio riferimento grafico.
Nella pratica, questo significa controllare a campione le voci a maggior incidenza economica (strutture, involucro, impianti principali) verificando che la superficie o il volume riportato nel computo corrisponda a quanto misurabile sulle tavole quotate, tenendo conto di detrazioni per vani, aperture e interferenze. Le tavole aggiornate all'ultima revisione sono l'unico riferimento affidabile: computare su una versione superata delle piante è una delle cause più frequenti di scostamento tra progetto e cantiere.
Verifica e validazione del progetto
Nei lavori pubblici la verifica di congruità tra computo, capitolato e tavole si inserisce nel percorso più ampio di verifica e validazione del progetto, propedeutico all'affidamento dei lavori. In questa fase il responsabile della verifica controlla, tra l'altro, la completezza degli elaborati, la coerenza tra i documenti e l'affidabilità delle stime economiche rispetto al quadro economico complessivo.
Anticipare questi controlli allo stadio di redazione del progetto esecutivo, invece di scoprirli in sede di validazione, riduce sensibilmente i tempi di revisione: molte non conformità rilevate in validazione sono proprio scostamenti tra CME e CSA che un controllo interno allo studio avrebbe potuto intercettare prima.
La responsabilità del progettista
Il computo metrico e il capitolato speciale sono documenti firmati dal progettista, che ne risponde sul piano tecnico e professionale. Un computo incompleto o incoerente con il capitolato non è solo un problema di immagine dello studio: può tradursi in varianti in corso d'opera, riserve dell'impresa, richieste di maggiori compensi e, nei casi più gravi, in contestazioni sulla correttezza della progettazione.
Documentare la verifica di congruità effettuata, anche solo con una checklist firmata e allegata agli elaborati, è una tutela concreta: dimostra che il controllo è stato fatto in modo sistematico e non lasciato al caso, ed è un riferimento utile in caso di contestazioni successive.
Workflow di verifica in 6 passi
- Allineare le versioni: usare l'ultima revisione di tavole, capitolato e computo.
- Costruire l'elenco delle categorie di lavorazione presenti nel CSA e verificarne la copertura nel CME, capitolo per capitolo.
- Controllare la coerenza tecnica tra descrizione della voce di prezzario e prestazione richiesta dal capitolato (materiali, classi, spessori, normative).
- Ricontrollare a campione le quantità a maggiore incidenza economica sulle tavole quotate, verificando detrazioni per vani e interferenze.
- Individuare voci a prezzo zero, doppioni tra categorie e nuovi prezzi non motivati da un'analisi allegata.
- Validare gli scostamenti, correggere computo o capitolato dove necessario, e documentare l'esito della verifica prima della consegna.
Checklist prima della consegna
- Totale del CME coerente con il quadro economico.
- Categorie di lavoro allineate a quelle del capitolato.
- Elenco prezzi unitari completo e con codici tracciabili.
- Elenco dei nuovi prezzi con relative analisi.
- Relazione con indicazione di prezzario, versione e criteri di misurazione.
- Export PDF e XLS leggibili, con intestazione dello studio e firma del tecnico.

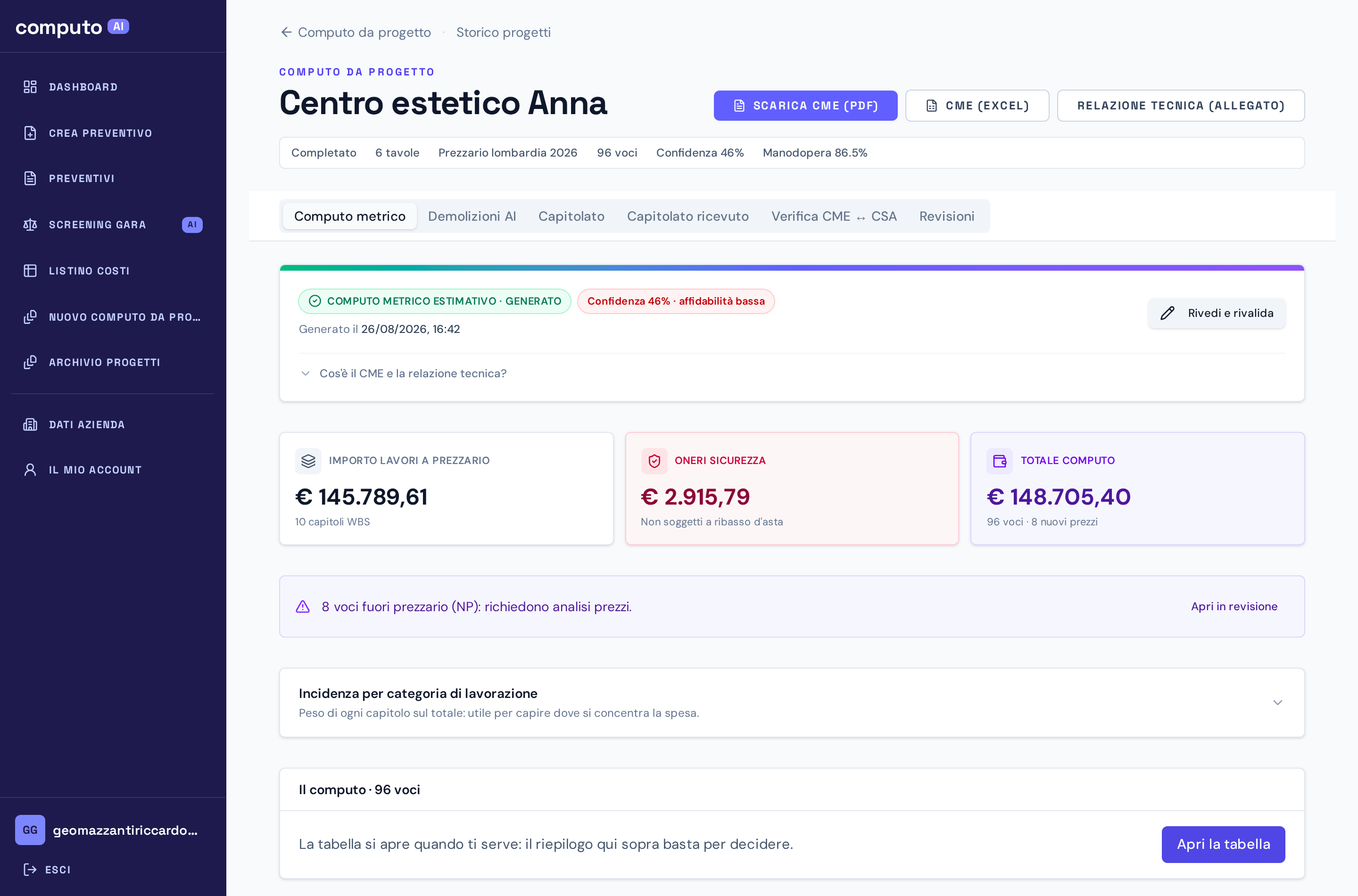

Come lo fa computo AI
La piattaforma legge capitolato, computo e tavole, incrocia le lavorazioni e produce un elenco di scostamenti: voci prescritte e non computate, voci computate e non prescritte, unità di misura incoerenti, quantità senza riscontro. Il progettista rivede solo le segnalazioni e valida, poi esporta il CME definitivo in PDF e Excel con i dati dello studio.
Domande frequenti
Cosa significa verificare la congruità tra CME e CSA?
Significa controllare che ogni lavorazione descritta nel capitolato speciale d'appalto abbia una voce corrispondente nel computo metrico estimativo, con la stessa prestazione, gli stessi materiali e la stessa unità di misura, e viceversa.
Perché nascono le varianti in corso d'opera?
Nella maggior parte dei casi per voci mancanti o descritte in modo generico: lavorazioni presenti nel capitolato ma non computate, quantità stimate su elaborati non aggiornati, oneri accessori dimenticati.
Quali sono gli scostamenti più frequenti?
Unità di misura incoerenti (m² invece di m³), voci duplicate tra categorie diverse, prestazioni prescritte nel CSA e assenti nel CME, e quantità che non trovano riscontro nelle tavole.
Chi risponde di un computo incompleto?
Il progettista che lo ha redatto e firmato. Per questo la verifica di congruità documentata è una tutela professionale, non solo un adempimento.
L'AI può fare questa verifica?
Può fare la parte meccanica: leggere capitolato e computo, incrociare lavorazioni e quantità e segnalare voci mancanti, doppie o incoerenti. La decisione tecnica resta al progettista, che valida gli scostamenti segnalati.
Le tavole di progetto vanno controllate insieme a CME e CSA?
Sì: le tavole sono la fonte primaria delle quantità. Ogni voce del computo dovrebbe trovare riscontro grafico in pianta, sezione o particolare costruttivo. Una quantità senza riferimento sulle tavole è un campanello d'allarme da verificare prima della consegna.
Cosa rischia il progettista in caso di scostamenti non rilevati?
Oltre alle varianti in corso d'opera, che allungano i tempi e generano contenzioso con l'impresa, il progettista può essere chiamato a risponderne in sede di verifica del progetto o, nei casi più gravi, in sede di responsabilità professionale.
In che fase del progetto conviene fare la verifica di congruità?
Va fatta prima della validazione del progetto esecutivo, quando ancora è possibile correggere computo, capitolato e tavole senza impattare sui tempi di gara. Rimandarla alla fase di appalto o cantiere rende le correzioni molto più costose.
